灌西变电所新电源正式投入运行

发布时间:2013-09-26 阅读量:
9月26日,灌西变电所由35KV东中线的开发区云山变调整为110KV燕港变输入供电,电源接入并正式投入运行,为当地居民的生产、生活提供了极大的便利。

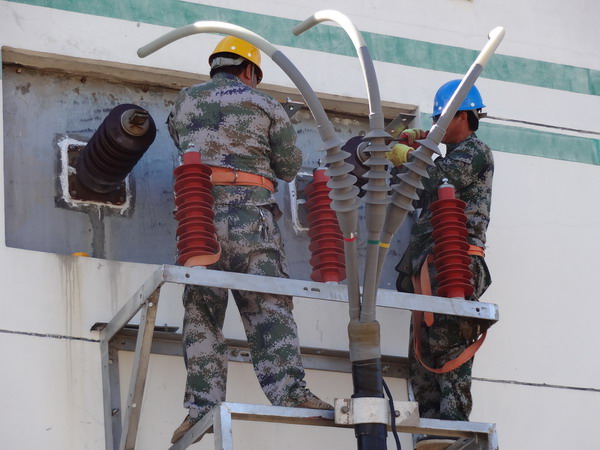

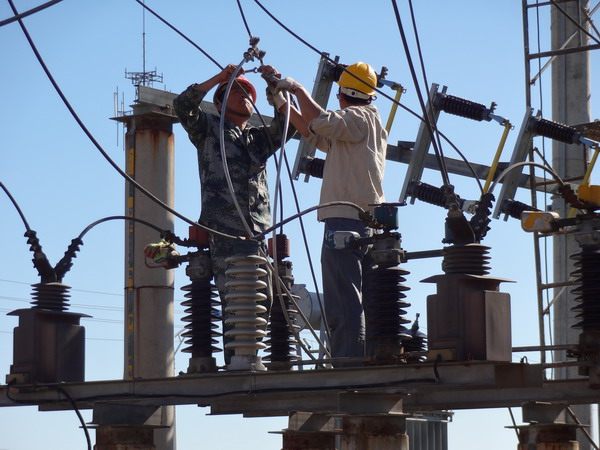

是日早上5点30分,公司组织人员,分成两组,一组负责110KV燕港变输出口接线工作,按事前计划好的施工步骤和启动方案,有条不紊地进行。为以最快的速度接入供电,缩短停电时间、方便用户,大家一直干到将近下午2点工程暂告一段落时,才匆匆吃午饭。16点30分,经过检查、试送、测相,一切正常,正式送电成功。
灌西变电所原35KV东中线投入使用已有40多年的历史,线路设备严重老化,供电线路长达25.5公里,供电质量差,故障频繁,每年的线路维护需耗费大量的人力、物力,并给灌西盐场的生产、生活用电造成一定的影响。为此,公司领导果断决策,多次协调,调整为从110KV燕港变输入供电。新电源的接入,供电距离缩短至2公里,大大提高了供电质量、供电能力。(司宣王志勇)
